Górnośląskie Przedsiębiorstwo Wodociągów S.A. (GPW) zaopatruje w wodę obszar o powierzchni około 4300 km2. Produkuje ją w dziewięciu stacjach i dwóch zakładach uzdatniania. Z obiektów tych magistralami woda jest kierowana do dziewięciu kompleksów zbiorników wyrównawczych o łącznej pojemności 374 tys. m3, skąd poprzez pierścieniową sieć rurociągów o sumarycznej długości ponad 900 km trafia do rejonowych przedsiębiorstw wod-kan, które dystrybuują ją już na terenie danych miast.

Jednym z najważniejszych elementów sieci wodociągowej na Górnym Śląsku jest magistrala między przepompownią Paprocany a zbiornikami na wzgórzu Wandy. Wodociąg o średnicy 1600 mm doprowadza wodę pochodzącą z zakładu uzdatniania w Goczałkowicach do sieciowych zbiorników wyrównawczych w Katowicach Murckach. Ze względu na znaczną degradację rurociągu stalowego, konieczna była jego modernizacja na odcinku ponad 2 km. Pierwotnie planowano, że zostanie ona przeprowadzona w sposób tradycyjny (wykopowy), jednak okazało się, że proces wyłączania gruntów z produkcji leśnej (teren robót w większości należy do Lasów Państwowych) wydłużyłby etap projektowania do trzech–czterech lat. Z tego powodu, podjęto decyzję o zastosowaniu bezwykopowej metody reliningu długiego. Dodatkowym utrudnieniem w realizacji tego zadania był fakt, że renowację zaplanowano na terenie będącym pod wpływem eksploatacji górniczej kopalni Murcki-Staszic, a więc na szkodach górniczych III kategorii.
Renowacja wodociągu pomiędzy pompownią Paprocany a wzgórzem Wandy
Zadanie to polegało na instalacji w starym stalowym rurociągu o średnicy 1600 mm nowych elementów przewodu o średnicach 1400 i 1300 mm. Z jednej strony, z powodu skomplikowanych właściwości terenu, a z drugiej – ze względu na szybkość prac, postanowiono zastosować rury ciśnieniowe z polietylenu PE-HD, wyprodukowane przez firmę Uponor Infra sp. z o.o. Wykorzystano 719 m rur WehoPipe PE100 DN1400 x 53,5 PN6,3 SDR26 oraz 1172 m rur WehoPipe PE100 DN1300 x 77 PN10 SDR17. Rury łączono metodą zgrzewania doczołowego, która gwarantuje stuprocentową szczelność i jednolitą wytrzymałość konstrukcji na całej jej długości. Takie rozwiązanie umożliwiło wciąganie tak długich sekcji rurociągu a także spełnienie wymogów związanych z realizacją inwestycji na terenie szkód górniczych.

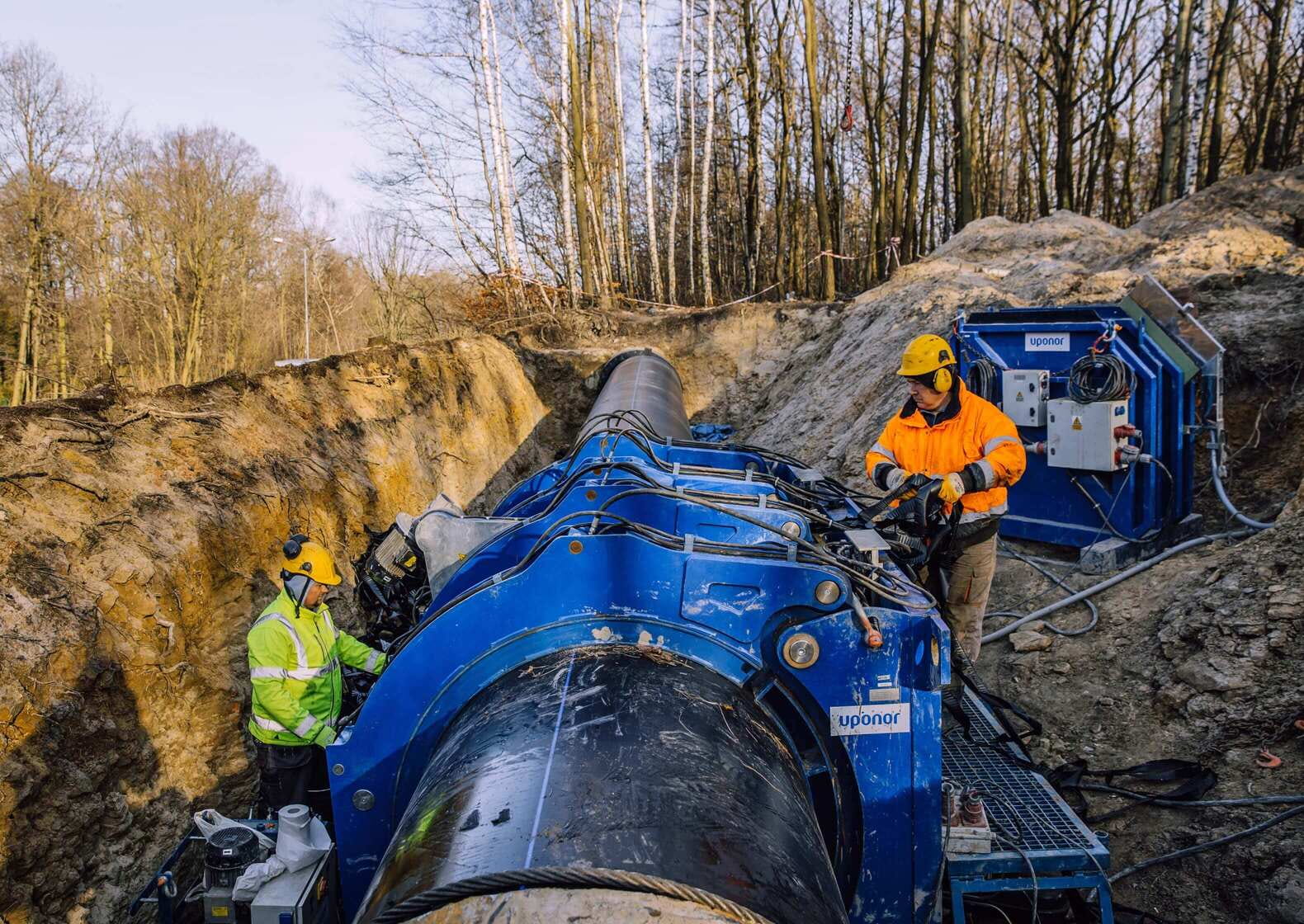

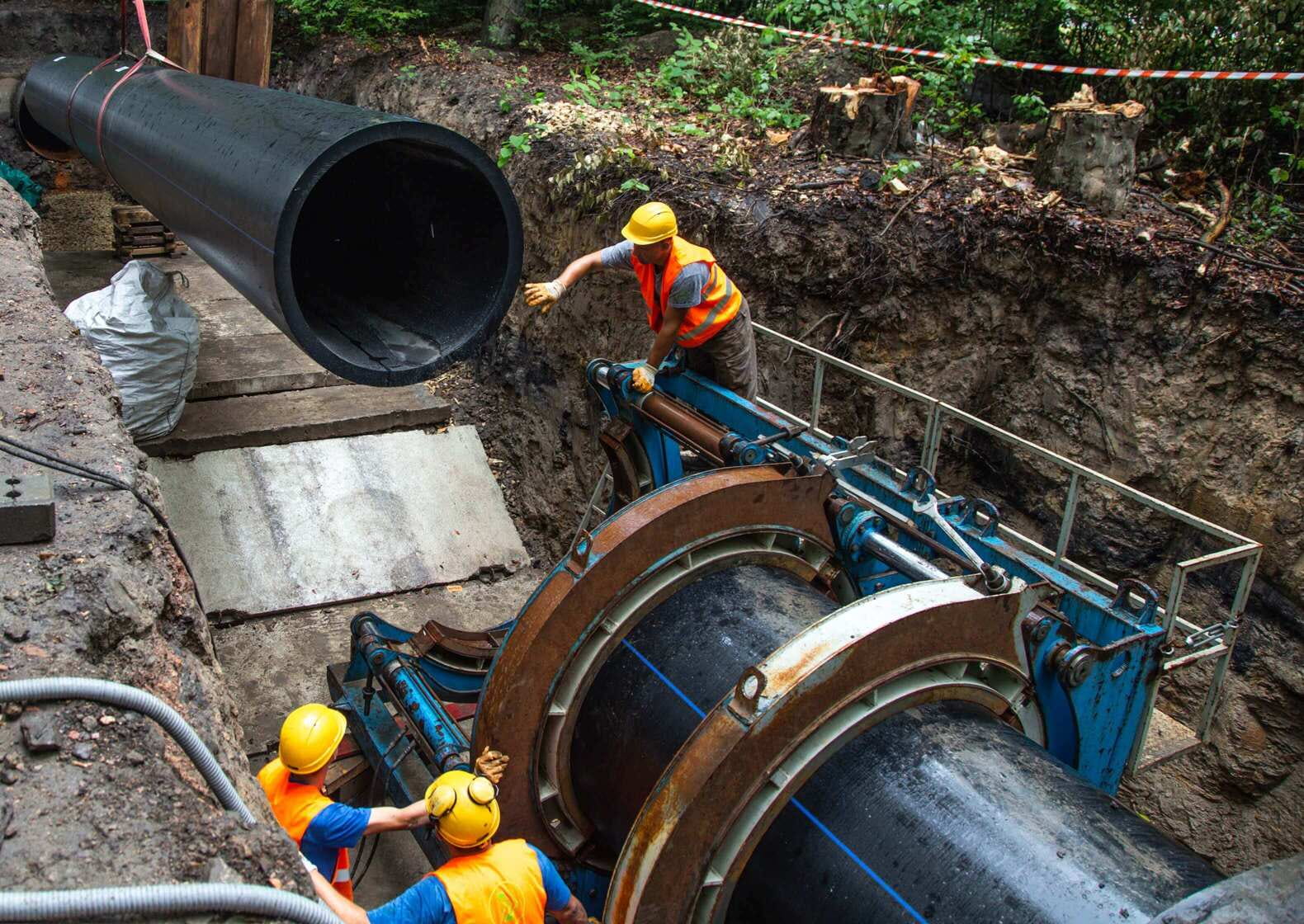

Do wprowadzania rury reliningowej służyły wykopy startowe. Wciąganie odbywało się z użyciem maszyny hydraulicznej o sile ciągu 190 ton. Wykorzystanie rur PE-HD umożliwia efektywną czasowo i kosztowo budowę, wymianę lub renowację rurociągów i kolektorów. Zastosowana technologia pozwoliła przyspieszyć i skrócić projektowanie o kilka lat oraz obniżyć koszty inwestycji o przynajmniej 20–25% – powiedział Henryk Gaweł, projektant prac renowacyjnych z HMG sp. z o.o.
PE-HD Technologia na lata
Nowe rury w całości przejęły zadania dotychczasowego wodociągu, co wpisuje się w model gospodarki o obiegu zamkniętym, w ramach której od razu wykorzystuje się elementy docelowe, a nie tylko pełniące rolę tymczasową. Zadowolenia nie kryją także przedstawiciele GPW. Dzięki technologii, w której została wykonana renowacja, zagwarantowane jest, że rurociąg wytrzyma wszelkie ruchy górnicze i wszelką eksploatację górniczą. Ta technologia zapewni jego trwałość na bardzo długo – powiedział prezes spółki Henryk Drob.
